Bau Wärmenetz

Der Bau des Wärmenetzes war eine spektakuläre Aktion, die zwar nicht nur einmal Sorgen bereitete, uns aber auch immer wieder mit Stolz erfüllte und bis heute erfüllt.
Wir haben versucht, möglichst viel von der Bauphase mit Fotos zu dokumentieren, welche wir im Folgenden päsentieren...

2013

KW33/2013 - Baubeginn

So, endlich geht es los. Die Firma Stumpp hat Ihre Baucontainer am Sportplatz deponiert und am Freitag 16.8. wird in der Grundstrasse damit begonnen den Asphalt aufzusägen. Am Montag 19.8. soll mit den Grabarbeiten begonnen werden.

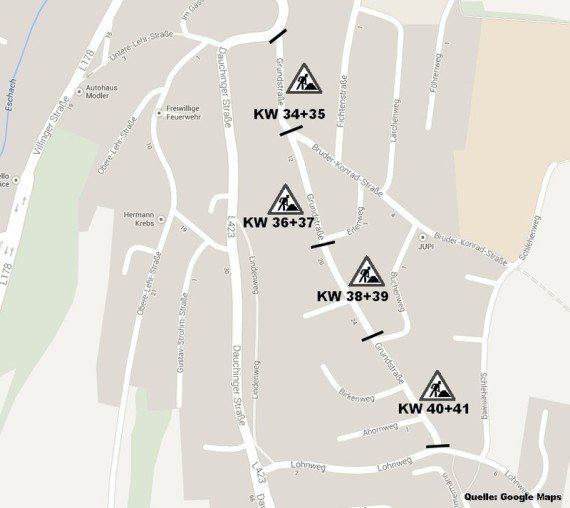

Als grober Zeitplan gilt diese Grafik. Die Grundstrasse ist in 4 Bauabschnitte eingeteilt. Im ersten Bauabschnitt wird bis zur Bruder-Konrad-Strasse gearbeitet. Das geschieht bis KW 35. Der nächste Abschnitt geht bis zum Erlenweg in KW 36 und 37. Danach geht es bis zum Buchenweg was in KW 38 und 39 passiert. Zuletzt der obere Abschnitt bis zum Lohnweg in KW 40 u. 41.


KW34/2013 - Grundstrasse aufgegraben

Am Montag 19.8. wird, wie angekündigt, mit den Grabarbeiten in der Grundstrasse begonnen. Der erste Teil von der Dauchingerstrasse her wird aufgegraben. Die Umleitung erfolgt über die Dauchingerstrasse und von oben wieder hinein.

(5 Fotos)


KW35/2013 - Grabarbeiten schreiten voran

In dieser Woche entwickeln sich die Grabarbeiten bereits weit an der Bruder-Konrad-Strasse hinein. Bald werden die Fernwärmeleitungen eintreffen und die Verlegung beginnen.



Do. 29.8.: Die ersten Fernwärmebögen sind eingetroffen und liegen im Graben.

(3 Fotos)


KW36/2013 - Erste Fernwärmerohre liegen

Die ersten Fernwärmerohre werden von der Fa. Rimatec verlegt.
Ungefähr 50 Meter müssten bereits im Graben liegen.

(21 Fotos)


KW38/2013 - Grundstrasse teilweisse zugeschüttet

Diese Woche sieht man schon die Grundstrasse teilweise zugeschüttet. Zumindest bis zur Bruder-Konrad-Strasse. Danach ist eingesandet aber noch nicht bis ganz oben.

(4 Fotos)


KW40/2013 - Friedhofstraße

Ab Ende September wird die Friedhofstrasse bearbeitet. Es wird oben an der Kreuzung zum Föhrenweg begonnen und das Stück bis zur Fichtenstraße wird aufgegraben. Dort kommen die großen Wärmerohre hinein und anschl. wird das Stück komplett saniert.

Es wird eine Behelfsüberfahrt errichtet, die das Ein- und Ausfahren aus dem Föhrenweg ermöglicht.

(3 Fotos / Dokumente)


KW41/2013 - Friedhofstraße und Grundstraße

Was man den Bildern schlecht entnehmen kann ist die Dimension der großen Rohre in der Friedhofstraße. Zwei 150 mm Stahlrohre und die Dicke Isolierung sorgen für ein imposantes Bild im Graben.

(6 Fotos)


KW45/2013 - Fichtenstraße

In dieser Woche wird mit der Fichtenstraße begonnen. Die Strasse wird komplett aufgesägt und von der Friedhofstraße her wird begonnen, den Asphalt abzutragen. Auf diesen Bildern sieht man auch die mächtigen Fernwärmerohre an der Seite gestapelt.


Die Grundstrasse ist von der Dauchingerstraße her bereits asphaltiert. Das sieht richtig schmuck aus. Es werden gerade die Pflastersteine angeliefert.

(6 Fotos)


KW46/2013 - Fichtenstraße

Die Fichtenstraße ist fast komplett aufgegraben und bis zur Hälfte sind auch schon Wärmeleitungen verlegt. Auf den Bildern sieht man die schwierige Arbeit eines Schweissers.

(8 Fotos)


KW47/2013 - Fichtenstraße

In der Fichtenstraße sind die Rohre fast komplett verlegt und eingesandet. Man sieht das schwarze Telefonkabel das von Haus zu Haus läuft und später die notwendigen Informationen für die Visualisierung des kompletten Netzes  liefert.


Im vorderen Teil der Fichtenstraße ist der Graben bereits zugeschüttet.

(3 Fotos)


KW50/2013 - Erlenweg

Der Erlenweg ist wie man den Bildern entnehmen kann auch schon fast fertig. Die Fernwärmerohre liegen und der Graben ist bereits zugeschüttet. Die Asphaltdecke fehlt noch.

(4 Fotos)


2014

KW03/2014 - Friedhofstraße und Birkenweg

Der milde Winter erlaubt ein rasches Fortschreiten der Bauarbeiten.

(6 Fotos)


KW06/2014 - Steigstraße, Breiteweg

Baufortschritt

(14 Fotos)


KW07/2014 - Steigstraße

Die Steigstrasse ist komplett gesperrt. Die Umleitung ist ausgeschildert. Der Parkplatz an der Steigbrücke bleibt jedoch geöffnet.

(2 Fotos)


KW08/2014 - Föhrenweg, Breiteweg

Der Föhrenweg ist bereits wieder zugeschüttet, genauso wieder der Breiteweg. Es geht so langsam in den Holderäcker hinein.

(6 Fotos)


KW09/2014 - Steigstraße

Die Steigstrasse wird schon wieder zugeschüttet. Die Verlegung der Microleerrohre ist hier besonders gut zu sehen. Am Strassenbeginn liegen bis zu 8 dieser Leerrohrbündel nebeneinander. Je weiter die Verlegung fortschreitet, umso weniger werden es. Es ist gut zu erkennen, dass die Rohre leer und farblich gekennzeichnet sind. In jedem Leerrohrbündel sind 7 einzelne Röhrchen enthalten, in die später die Glasfaser eingeblasen wird.

(7 Fotos)


KW10/2014 - Birkenweg, Steigstraße

Baufortschritt.

(10 Fotos)


KW12/2014 - Steigstraße, Friedhofstraße

Baufortschritt.

(7 Fotos)


KW14/2014 - Dauchingerstraße

Baufortschritt.

(14 Fotos)


KW15/2014 - Dauchingerstraße

Baufortschritt.

(2 Fotos)


KW16/2014 - Erste Wärmelieferung

Am 16.4. wird im Haus von Hauptamtsleiter Timm Maier im Birkenweg, die Übergabestation montiert und an das Wärmenetz angeschlossen. Eine Woche zuvor wurde die Abwärme der Biogasanlage auf die Heizzentrale umgeschaltet. Somit wird die Schule jetzt nicht mehr direkt von der Biogasanlage versorgt, sondern über die HSHZ.


Die Firma Herbst Haustechnik hat die Aqotec Übergabestation montiert und wird am 17.4. ihre Arbeiten abschliessen, so dass Familie Maier ein warmes Osterfest feiern kann. Die Leitungen auf den Bildern sind noch nicht isoliert, da sie frisch verlegt wurden. Das wird bei Fertigstellung mit erledigt.


Ein feierlicher Moment für die BEN Vorstände wie auch für Familie Maier.
Jetzt geht´s los!


Die Dauchingerstraße ist in der Kurve soweit fertig, dass Mitte nächster Woche geteert werden kann. Damit wird der Umleitungsverkehr aus der Fichtenstraße der Vergangenheit angehören. Man kann direkt die Friedhofstraße hinab- und in die Grundstraße hinauffahren.


Rund um Schule und Kindergarten hat die BEN weitere Schilder aufgestellt, um auf unsere Kinder hinzuweisen.

(12 Fotos)


KW17/2014 - Dauchingerstraße geteert

Die Dauchingerstraße ist im Kurvenbereich fertig geteert. Die Rohre liegen fast bis ganz unten an der Villinger Straße. Nach oben wird bis zum Haus Nr. 25 verlegt. Die Arbeiten in der Alemannenstraße haben ebenfalls begonnen.

(8 Fotos)


KW20/2014 - Ampel Dauchingerstraße

Seit dieser Woche ist die Dauchingerstraße soweit aufgerissen, dass die Villinger Straße halbseitig gesperrt ist und eine Ampel den Verkehr an der Baustelle vorbeileitet. Diese Maßnahme erleichtert uns später die Verlegung der Rohre in der Villinger und Rottweiler Straße. Die Ampelregelung wurde so vom Landratsamt bestimmt. genauso wie die Umleitungsführung durch die Fichtenstraße. Unsere Idee war, nach ca. 2 Wochen die Kurve in der Dauchingerstraße befahrbar zu machen, und den Verkehr aus der Fichtenstraße zu eliminieren. Auch hier hat leider das Landratsamt das letzte Wort. Die Umleitung darf nicht geändert werden. Somit bleibt diese bis Ende Mai, wie von Anfang an geplant, erhalten.

(13 Fotos)


KW21/2014 - Dauchinger Straße, Erlenweg

Die Dauchinger Straße steht kurz vor der Freigabe. Hier stehen schon die Asphaltiermaschinen für den Feinbelag.
Im Erlenweg kommen wir auch sehr gut voran.

(2 Fotos)


KW22/2014 - Alemannenstraße

Hier sieht man schön, wie die Hauptleitung durch die Öschlestraße verlaufen wird. Der Abzweig zur Alemannenstraße ist fast fertig verlegt und die Asphaltdecke aufgebracht.

(3 Fotos)


KW23/2014 - Kirchberg, Obere-Lehr-Straße

Baufortschritt.

(10 Fotos)


KW25/2014 - Untere-Lehr-Straße

Die Allemannenstraße und der Erlenweg sind bereits fertiggestellt und final geteert. Aktuell sind der Kirchberg wie auch die Untere-Lehr-Str. in Bearbeitung. Bald geht es im Breiteweg los vom Holderäcker zur Rottweilerstraße. Die Schäffnerstraße ist momentan gesperrt zur Öschlestraße hin.

(3 Fotos)


KW27/2014 - Öschlestraße

In der Öschlestraße sind in kurzer Zeit viele Meter Leitung gelegt worden. Der Anschluss an die Alemannenstraße ist ebenfalls erledigt. In der Unteren Lehr fehlt nur noch die Asphaltdecke.

(7 Fotos)


KW29/2014 - Öschlestraße

Die Öschlestraße ist fast fertig. Es fehlt nur noch der Asphaltbelag. Genauso wie in der Obere-Lehr-Straße.

(8 Fotos)


KW32/2014 - Villingerstraße

Die nächsten 6-8 Wochen wird die Villingerstraße von der Steigstraße bis zur Dauchingerstraße nicht passierbar sein. Der Nahkauf ist stets erreichbar. Am besten natürlich vom Parkplatz hinter dem Rathaus bei der Kultes. Damit behindern Sie die Bauarbeiter nicht bei der Arbeit. Umso schneller werden Sie fertig.


Ist dieses Stück mal vollendet ist für uns wieder ein Meilenstein vollbracht. Die Steigstraße, Öschlestraße und Alemannenstraße können dann ans Netz genommen werden. Dann haben wir endlich genug Abnehmer, um den Holzhackschnitzelkessel anzufeuern.

(43 Fotos 😮)


KW36/2014 - Befüllung, Villingerstraße

Diese Woche wird die fertige Leitung zur Steigstraße und Alemannenstraße mit Wasser befüllt. Ca. 30 Kubikmeter fasst dieses Stück Leitung von der Dauchingerstraße bis hoch zum letzten Haus in der Alemannenstraße.


Die Villingerstraße nähert sich der Fertigstellung. Wie man sieht wird der Schotter schon mit der Rüttelmaschine verfestigt. In ca. einer Woche wird der Asphalt aufgebracht sein und der Verkehr kann wieder passieren.

(10 Fotos)


KW37/2014 - Die Villingerstraße ist fertig

Die Villingerstraße nähert sich ihrem Fertigstellungstermin. In Kürze ist die Hauptstraße Niedereschachs wieder befahrbar.

(6 Fotos)


KW39/2014 - Hardtweg, Breiteweg

Die Arbeiten im Breiteweg neigen sich dem Ende zu. Nächste Woche soll hier die Umleitung eingerichtet werden, wenn die Rottweilerstraße gesperrt ist. Und im Hardtweg geht es auch gut voran.

(11 Fotos)


KW40/2014 - Rottweiler Straße

Die Arbeiten in der Rottweiler Straße haben begonnen. Zuerst vorne am Kreisel. Der Breiteweg ist teilweise geteert.

(5 Fotos)


KW43/2014 - Hardtweg, Rottweiler Straße

Baufortschritt.

(8 Fotos)


KW44/2014 - Rottweiler Straße

Baufortschritt.

(10 Fotos)


KW48/2014 - Lärchenweg

Baufortschritt.

(6 Fotos)


2015

KW03/2015 - Graneggstraße

Baufortschritt.

(5 Fotos)


KW11/2015 - Schäffnerstraße, Graneggstraße

Baufortschritt.

(5 Fotos)


KW25/2015 - Dauchinger Straße

Baufortschritt.

(6 Fotos)


KW26/2015 - Ifflingerstraße

Baufortschritt.

(4 Fotos)


KW31/2015 - Ifflingerstraße, Dauchinger Straße

Baufortschritt.

(4 Fotos)


Das war's - zumindest haben wir keine weiteren Fotos 😃
